W czerwcu autostradą do Warszawy?

Opublikowano:
Autor: Marek Pietrzela

W czerwcu autostradą do Warszawy? - Zdjęcie główne

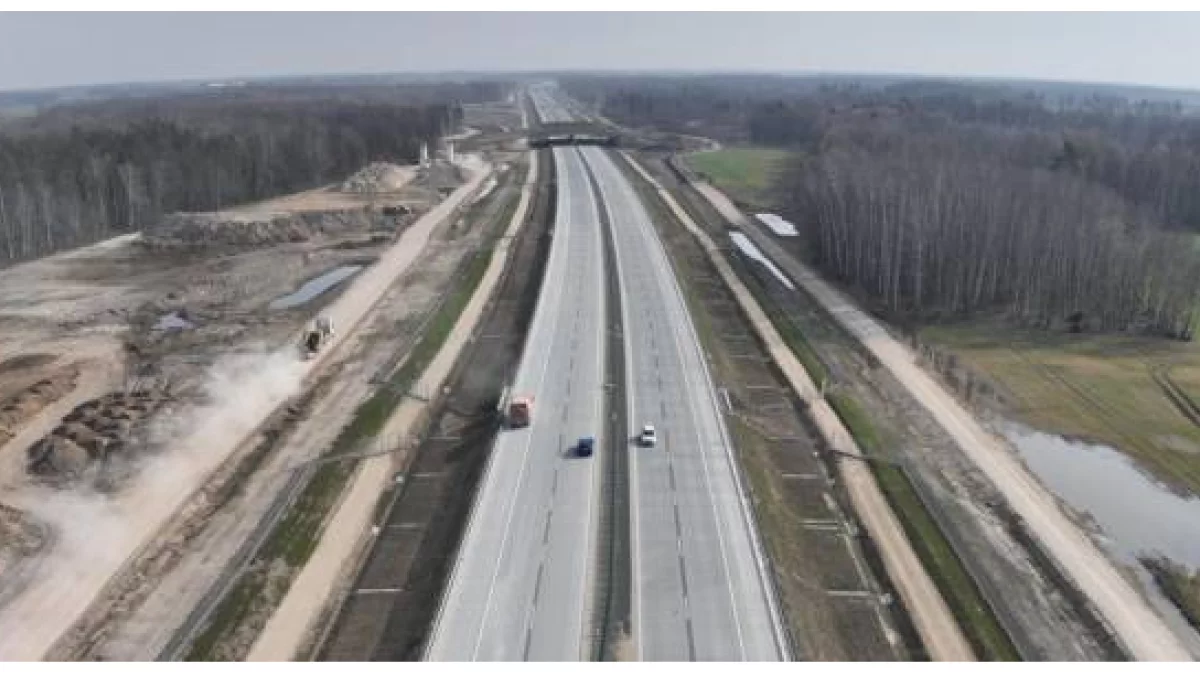

Autor: GDDKiA | Opis: Autostrada A2 na odcinku Biała Podlaska Siedlce ma dwie jezdnie z dwoma pasami ruchu oraz rezerwą pod dobudowę trzeciego pasa. Dla pieszych i rowerzystów przewidziano nowe chodniki i ścieżki rowerowe. Powstaną tam dwie pary miejsc obsługi podróżnych (MOP), najpierw tylko z parkingiem, jezdniami manewrowymi, toaletami, oświetleniem oraz ławkami. Dopiero później mogą powstać stacje paliw i restauracje. Szacunki mówią, że po oddaniu autostrady A2 na tej trasie ma poruszać się 20 tysięcy pojazdów na dobę

reklama
Udostępnij na:
Facebook
Informacje bialskieWarszawski oddział Generalnej Dyrekcji Dróg Krajowych i Autostrad zapowiedział w środę, że już w kwietniu planuje udostępnić kierowcom dwa odcinki autostrady A2 od węzła Łukowisko do Białej Podlaskiej, a do końca czerwca 2026 r. kierowcy będą mogli korzystać z pozostałej części trasy, od Siedlec do Łukowiska, czyli także na wszystkich odcinkach z Białej do Warszawy.
reklama

Właśnie tuż po Wielkanocy GDDKiA zorganizowała wizytę techniczną po realizowanych odcinkach A2 pomiędzy Siedlcami a Białą Podlaską, aby pokazać postęp robót po ciężkiej i długiej zimie oraz przekazać nadzieję na rychły finał wielokrotnie przesuwanego zakończenia inwestycji. Przecież minister infrastruktury pod koniec listopada zapowiadał, że A2 na trasie Siedlce-Biała Podlaska będzie otwarta do końca 2025 r. Później pojawiły się zapowiedzi, że będzie to, jak przystało na tradycje z PRL, na 1 maja.

W środę przypomniano, że był mały sukces, czyli oddanie do ruchu 10 km autostrady od węzła Siedlce Południe do węzła Siedlce Wschód na przecięciu z istniejącą DK2.

Prace na pozostałych odcinkach zmierzają ku końcowi. Dla każdego z zadań Wojewódzki Inspektor Nadzoru Budowlanego prowadzi procedurę wydania pozwolenia na użytkowanie.

reklama

Z Białej pod Międzyrzec autostradą

Dyrektor warszawskiego Oddziału GDDKiA Jarosław Wąsowski zapowiedział, że jeszcze w kwietniu planowane jest udostępnienie kierowcom liczących prawie 30 km dwóch odcinków od Białej Podlaskiej do Łukowiska. Od wielu miesięcy 14-kilometrowy odcinek Swory - Biała Podlaska jest ukończony i już ma pozwolenie na użytkowanie. Internauci żartują, że porósł już zielenią i niedługo straci gwarancję...

Na odcinku od Swór do Łukowiska trwają ostatnie prace: montaż ogrodzeń i siatek dla płazów, wykonywane są roboty wykończeniowe na obiektach oraz nasadzenia zieleni.

Jak dobrze pójdzie, pod koniec kwietnia kierowcy będą mogli wjechać i zjechać na nowy odcinek autostrady A2 poprzez węzły Łukowisko (skrzyżowanie z obecną DK19) i Biała Podlaska (na przecięciu z drogą wojewódzką nr 811) w istocie wcześniej określany jako Cicibór Duży, niedawno zmieniono nazwę tego węzła.

reklama

Ważną rolę odgrywa zbudowany obok Międzyrzeca Podlaskiego węzeł Łukowisko, który znajduje się na skrzyżowaniu A2 z obecną drogą krajową nr 19 (w przyszłości będzie to droga ekspresowa S19). Inwestorzy już zainteresowani są tym ważnym punktem komunikacyjnym na przecięciu korytarzy transportowych wschód-zachód oraz północ-południe. To też wielka szansa rozwojowa Międzyrzeca Podlaskiego.

Asfalt spieniony ratuje klimat...

Jak informowało Życie Siedleckie, kierownik budowy z firmy Strabag informował o prekursorskim użyciu po raz pierwszy w naszym kraju na budowie autostrady niskoklinkierowych cementów redukujących emisję o 30-50% oraz asfaltu spienionego, dzięki któremu oszczędza się ślad węglowy.

- Na części autostrady od węzła Siedlce Wschód do rejonu Malinowca główne prace są już zakończone. Czekamy na decyzję o pozwoleniu na użytkowanie. Fragment ten będzie mógł być udostępniony wraz z sąsiednim odcinkiem: od Malinowca do węzła Łukowisko. Obecnie wykonywane jest na nim oznakowanie, montowane są bariery, ekrany akustyczne, wygrodzenia trasy, siatki dla płazów. Szacujemy, że udostępnimy odcinek do ruchu do końca czerwca – zapowiada warszawski Oddział GDDKiA. I dodaje, że wtedy też kierowcy będą mogli pokonać autostradą całe 65 km pomiędzy Siedlcami i Białą Podlaską.

reklama

 Internauci wątpią, aby kolejne przesunięcie terminu nie oznaczało ciągu dalszego...

Koszt prawie 3 miliardy zł
Długość nowych dróg na A2 pomiędzy Siedlcami a Białą Podlaską wyniesie 65,31 km.
Podpisane umowy w kwietniu 2021 roku na budowę 4 odcinków określały wartość projektu na ok. 2,96 mld zł, w tym wysokość wkładu z Funduszy Europejskich wynosiła 1,34 mld zł.
